投稿日:2025/12/22のレポート

難易度:★★★★☆
マンション解体:RC造陸屋根地上3階建て(RC壁、連続基礎+杭基礎)/神奈川県藤沢市

着工:2025/10/01、完工:2025/12/20

2025/12/22の解体状況:解体前、鉄筋コンクリート造陸屋根3階建てマンション

解体前、鉄筋コンクリート造陸屋根3階建てマンション

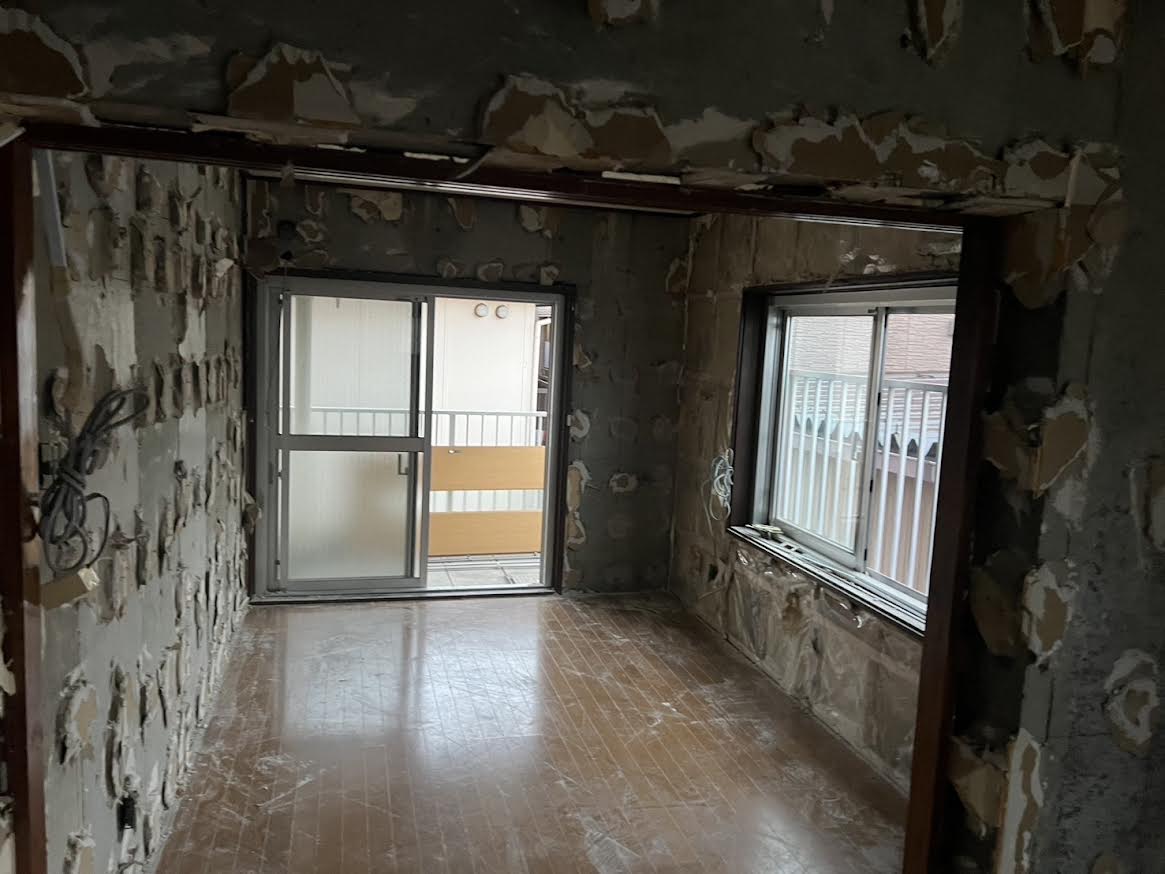

2025/12/22の解体状況:期間:10月1日〜10月5日 作業内容:各部屋内装解体

期間:10月1日〜10月5日 作業内容:各部屋内装解体

2025/12/22の解体状況:期間:10月1日〜10月5日 作業内容:安全対策措置

期間:10月1日〜10月5日 作業内容:安全対策措置

2025/12/22の解体状況:期間:10月6日〜10月11日 作業内容:各部屋内装解体

期間:10月6日〜10月11日 作業内容:各部屋内装解体

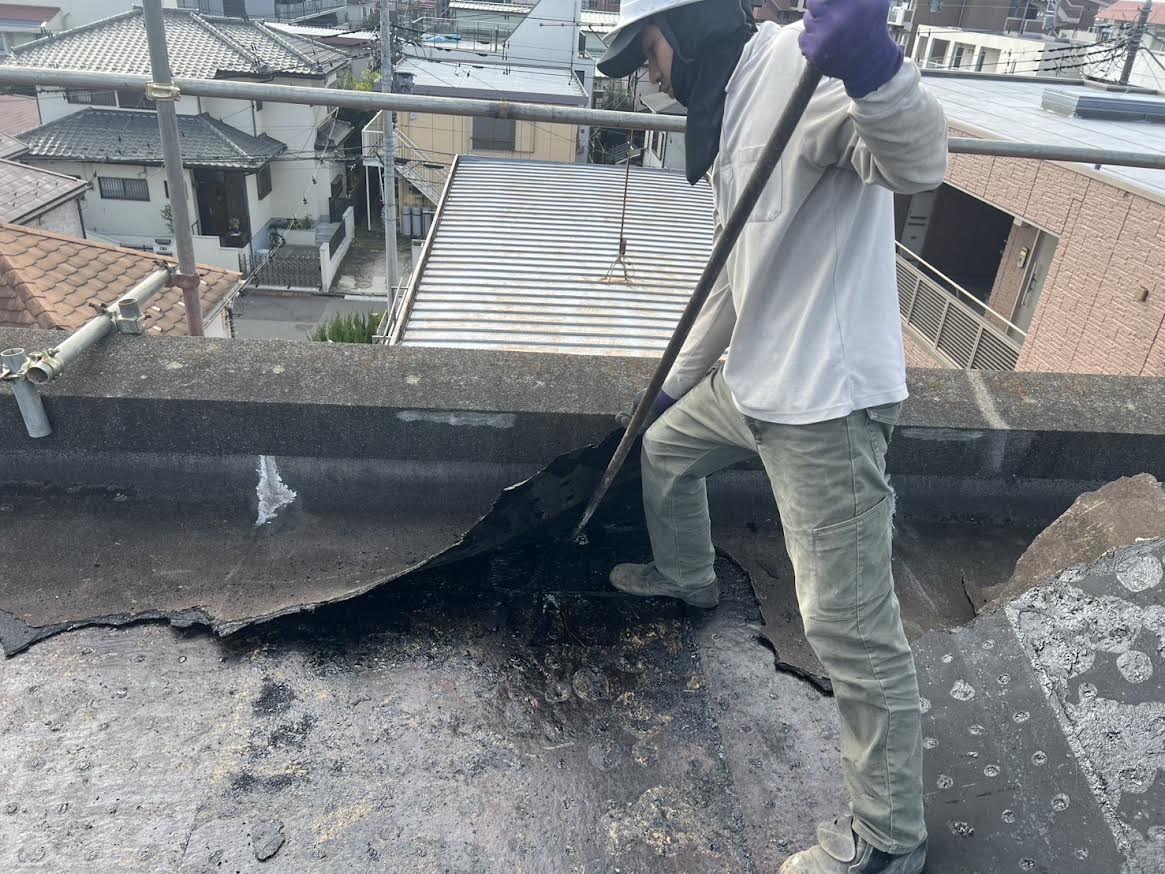

2025/12/22の解体状況:期間:10月13日〜10月18日 作業内容:各部屋内装解体、足場組み立て、屋上防水撤去

期間:10月13日〜10月18日 作業内容:各部屋内装解体、足場組み立て、屋上防水撤去

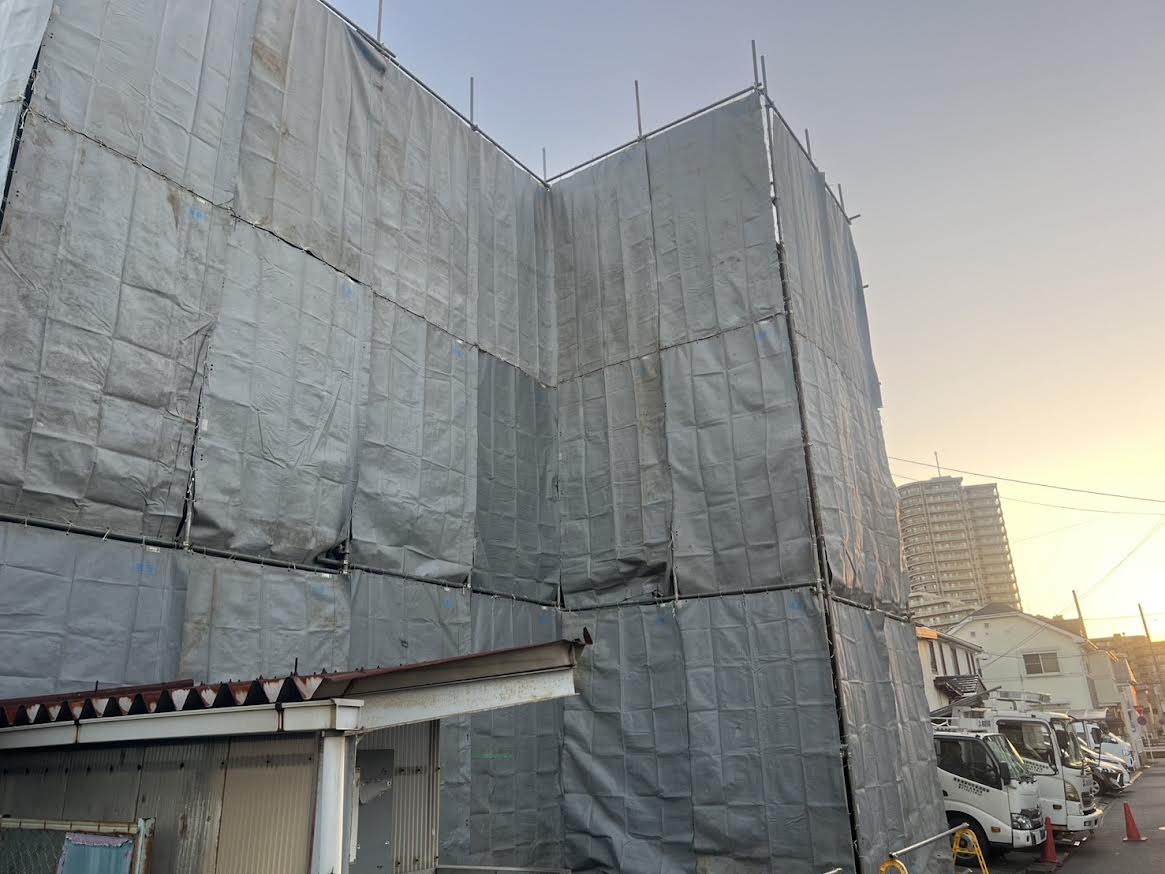

2025/12/22の解体状況:期間:10月13日〜10月18日 作業内容:各部屋内装解体、足場組み立て、屋上防水撤去

期間:10月13日〜10月18日 作業内容:各部屋内装解体、足場組み立て、屋上防水撤去

2025/12/22の解体状況:期間:10月13日〜10月18日 作業内容:各部屋内装解体、足場組み立て、屋上防水撤去

期間:10月13日〜10月18日 作業内容:各部屋内装解体、足場組み立て、屋上防水撤去

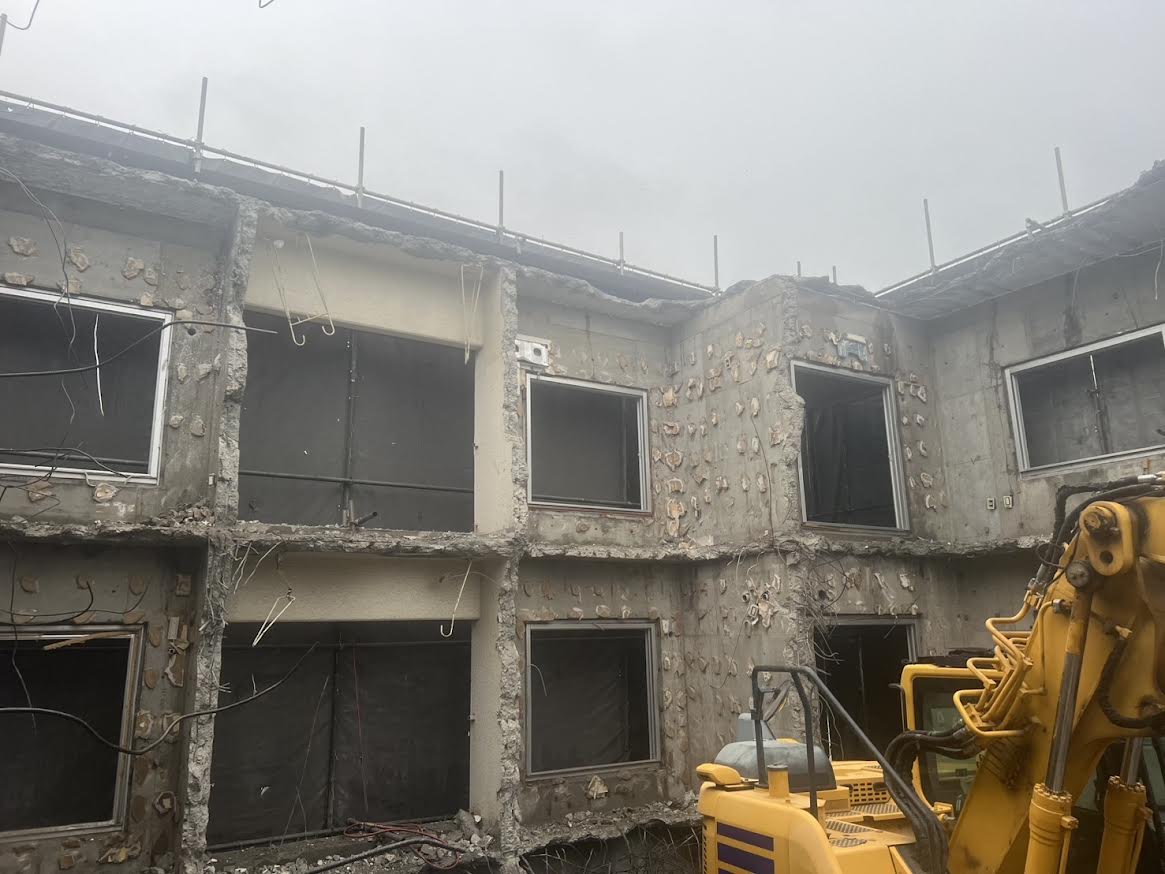

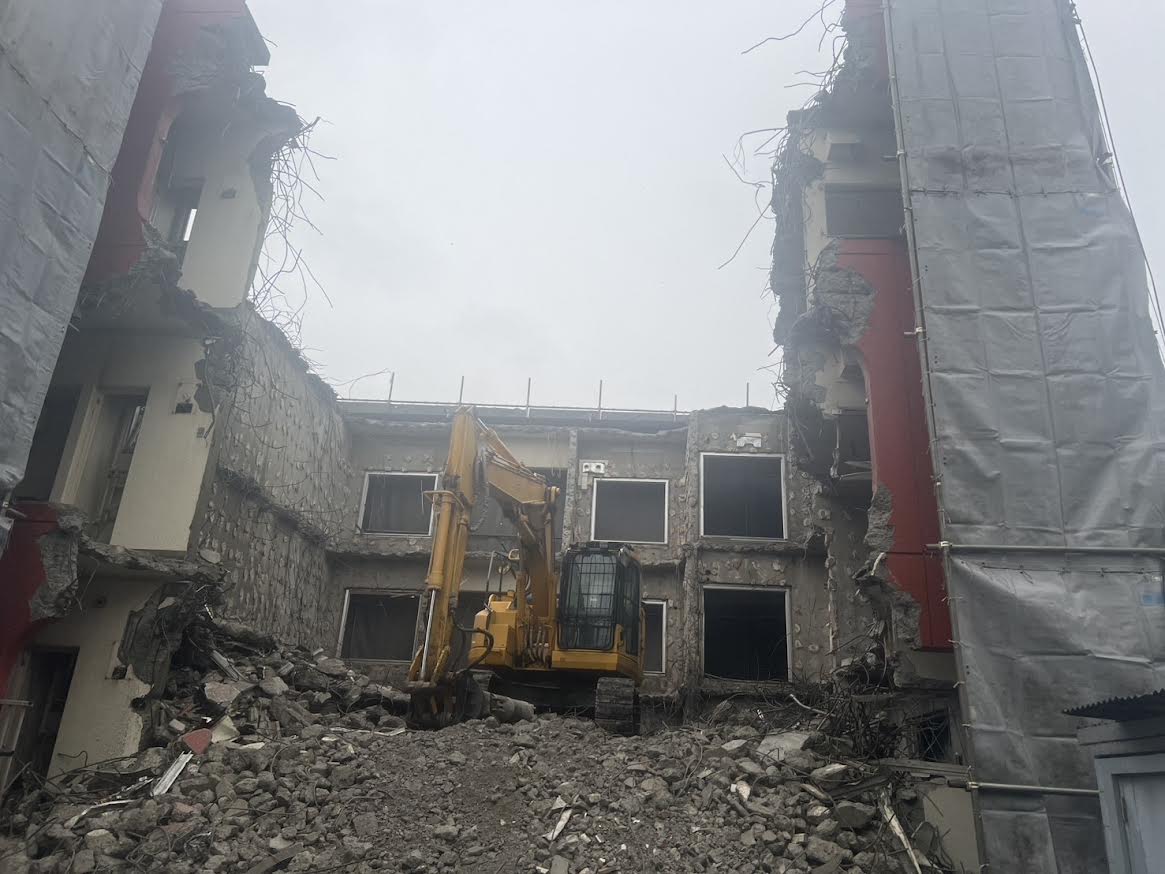

2025/12/22の解体状況:期間:10月20日〜10月25日  作業内容:足場組み立て、重機搬入、建屋解体開始

期間:10月20日〜10月25日  作業内容:足場組み立て、重機搬入、建屋解体開始

2025/12/22の解体状況:期間:10月20日〜10月25日  作業内容:足場組み立て、重機搬入、建屋解体開始

期間:10月20日〜10月25日  作業内容:足場組み立て、重機搬入、建屋解体開始

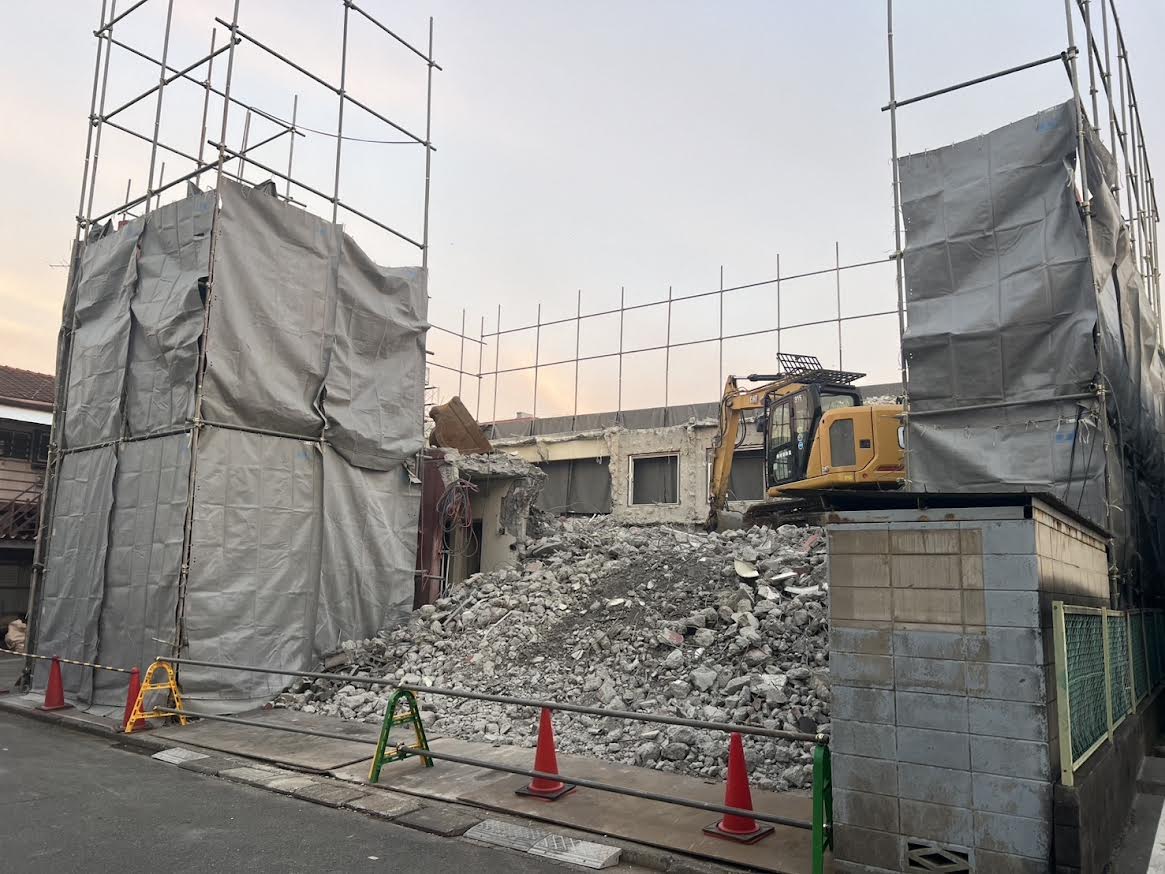

2025/12/22の解体状況:期間:10月27日〜11月1日  作業内容:建屋解体、発生材仕分け、搬出

期間:10月27日〜11月1日  作業内容:建屋解体、発生材仕分け、搬出

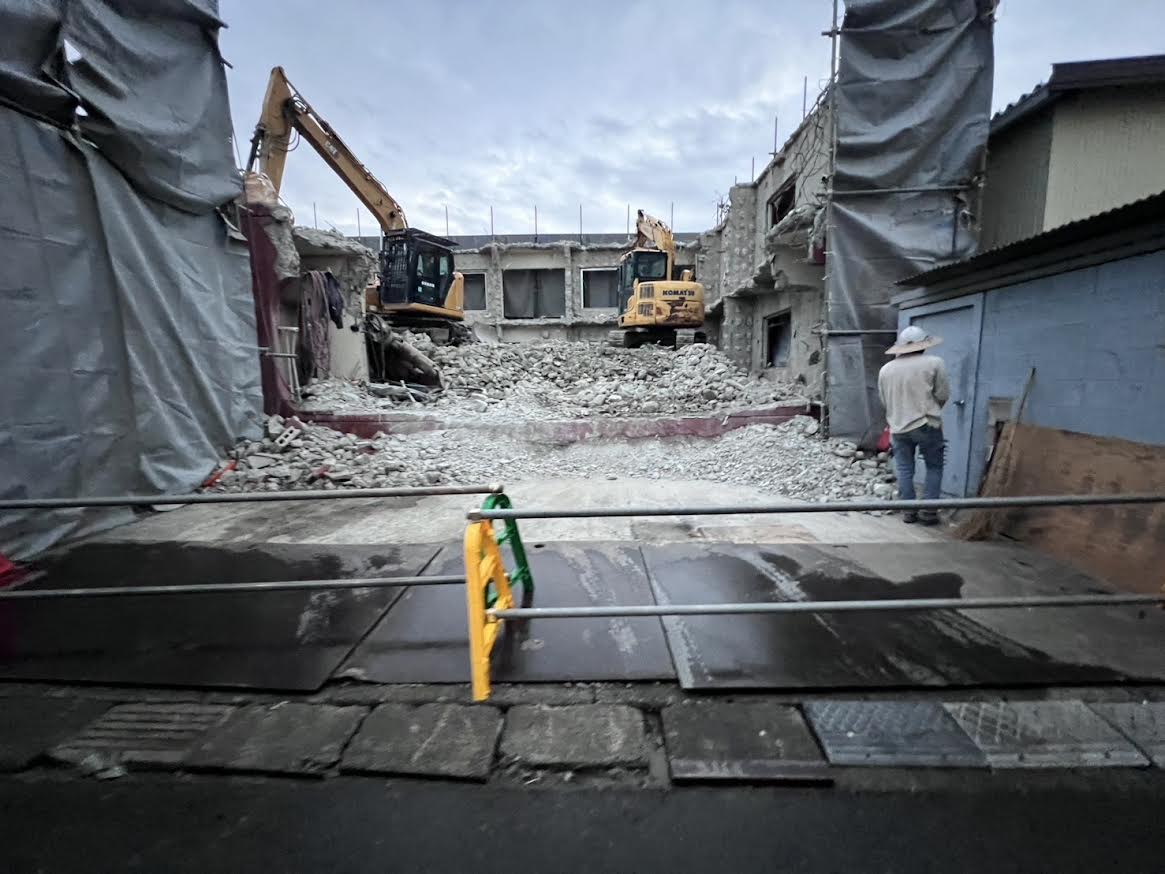

2025/12/22の解体状況:期間:11月4日〜11月8日 作業内容:建屋解体、発生材仕分け、搬出

期間:11月4日〜11月8日 作業内容:建屋解体、発生材仕分け、搬出

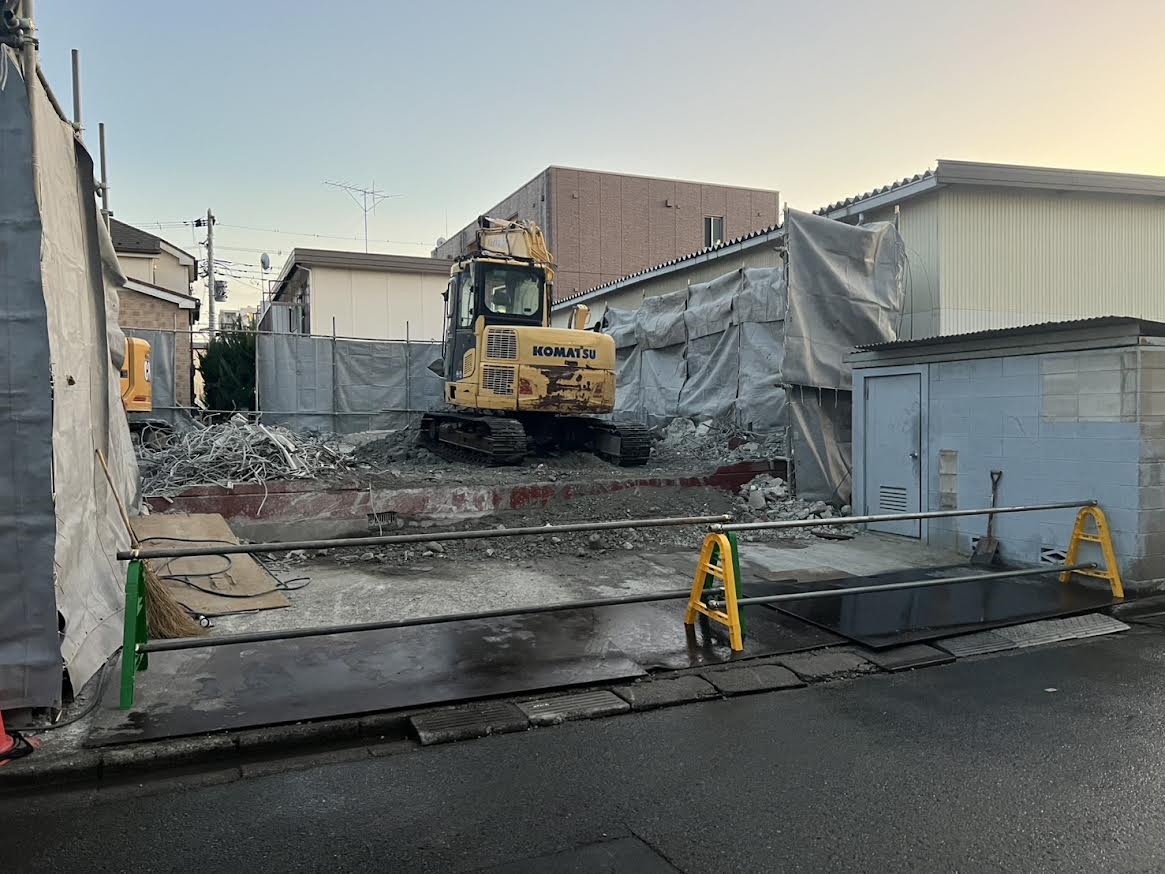

2025/12/22の解体状況:期間:11月10日〜11月15日 作業内容:建屋解体、発生材仕分け、搬出

期間:11月10日〜11月15日 作業内容:建屋解体、発生材仕分け、搬出

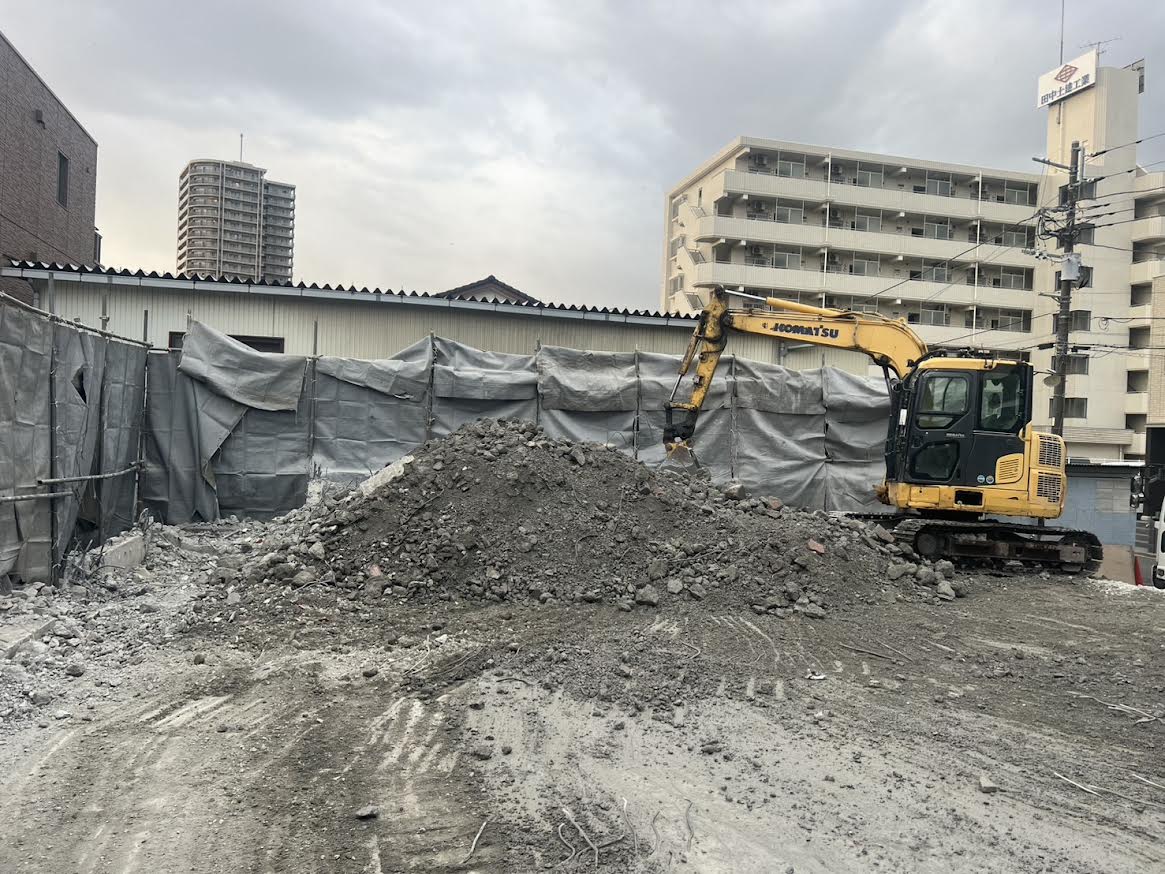

2025/12/22の解体状況:期間:11月17日〜11月22日 作業内容:建屋解体、基礎解体、搬出

期間:11月17日〜11月22日 作業内容:建屋解体、基礎解体、搬出

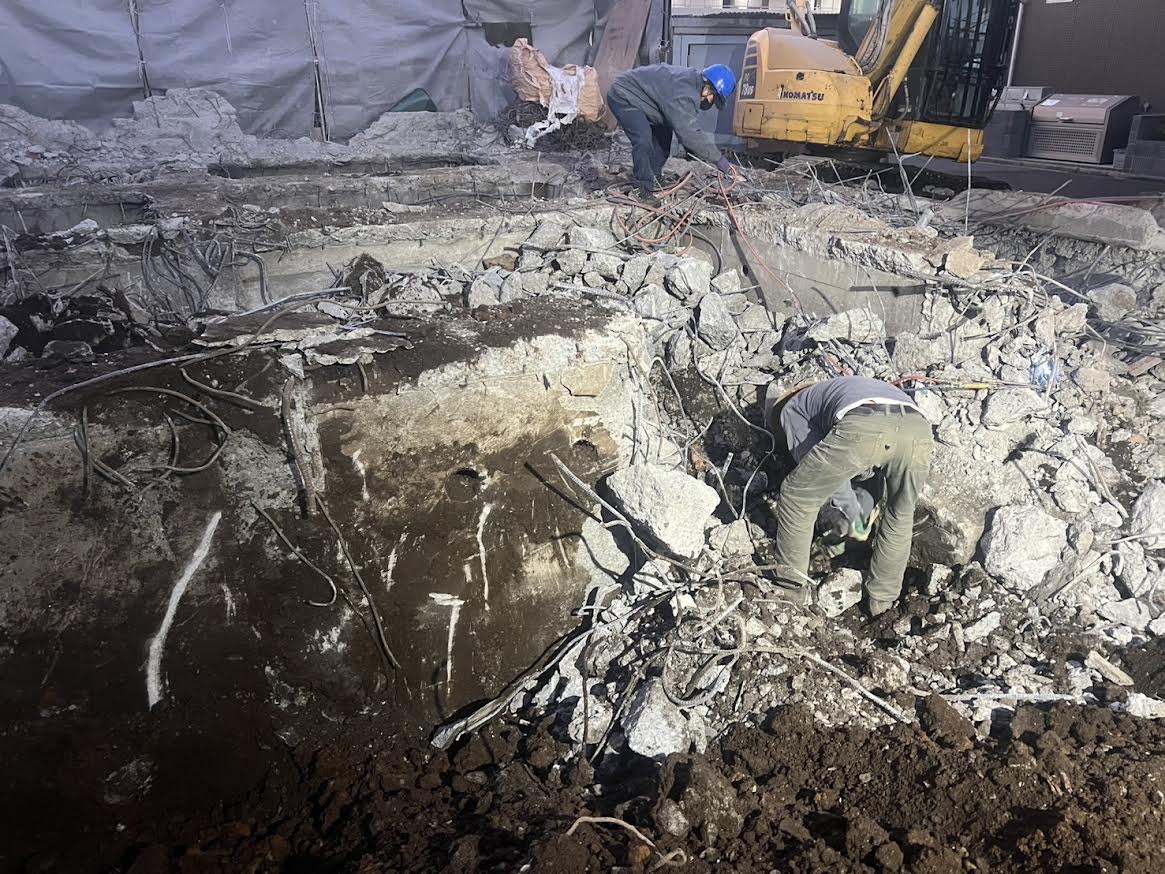

2025/12/22の解体状況:期間:11月25日〜11月29日 作業内容:基礎解体、搬出

期間:11月25日〜11月29日 作業内容:基礎解体、搬出

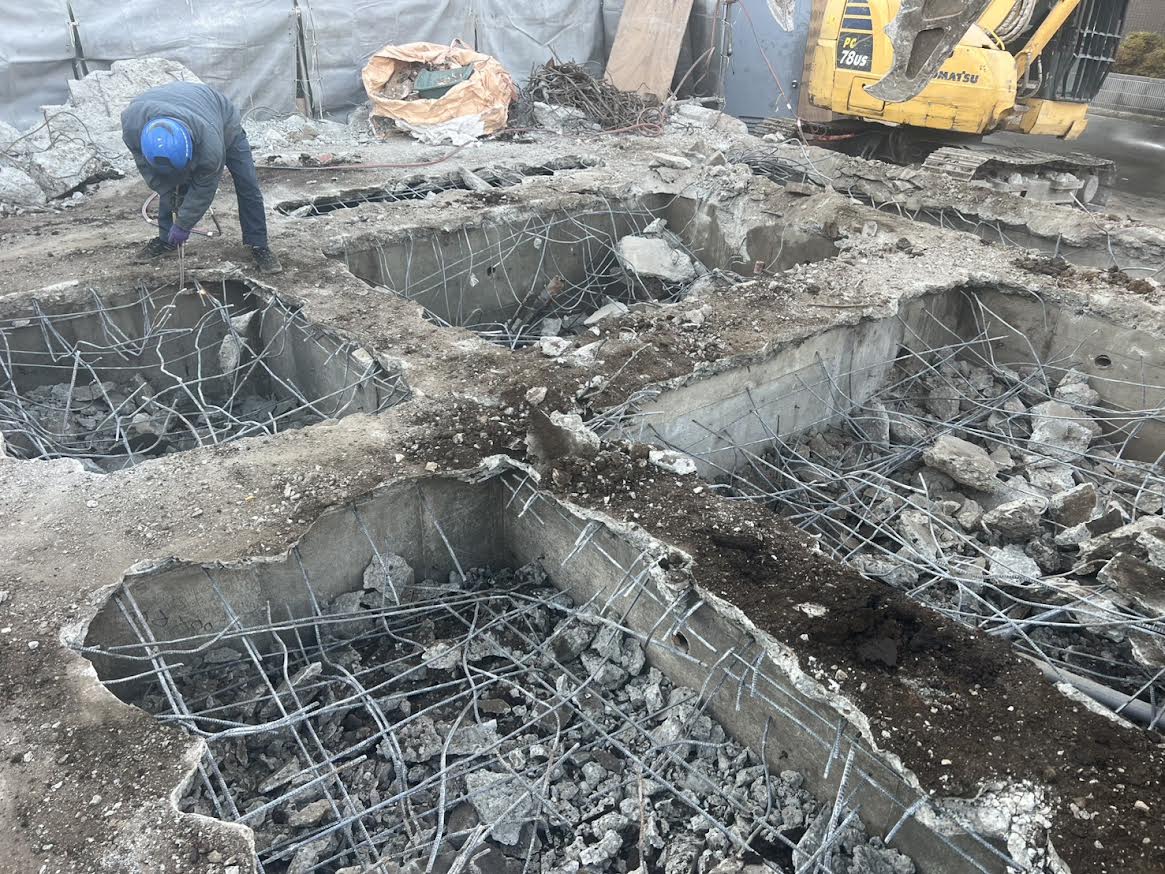

2025/12/22の解体状況:期間:11月25日〜11月29日 作業内容:基礎解体、搬出

期間:11月25日〜11月29日 作業内容:基礎解体、搬出

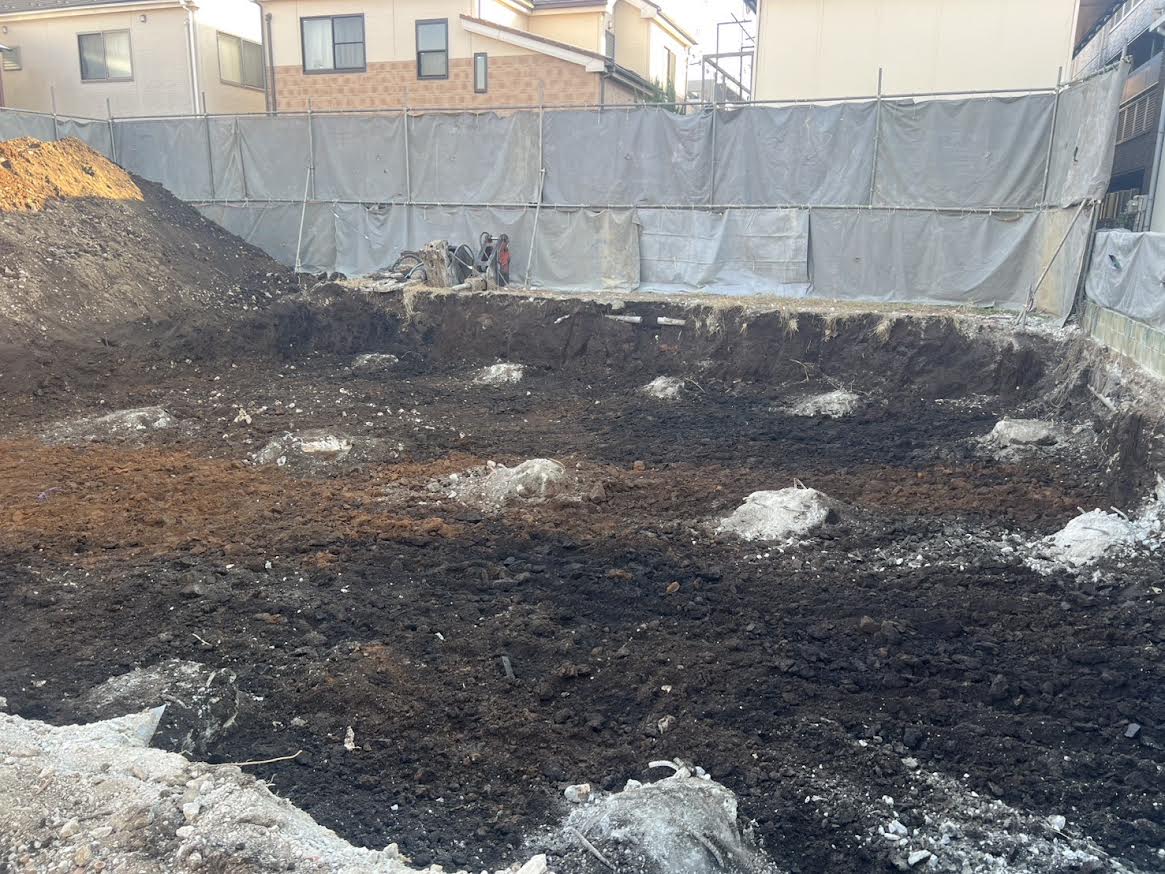

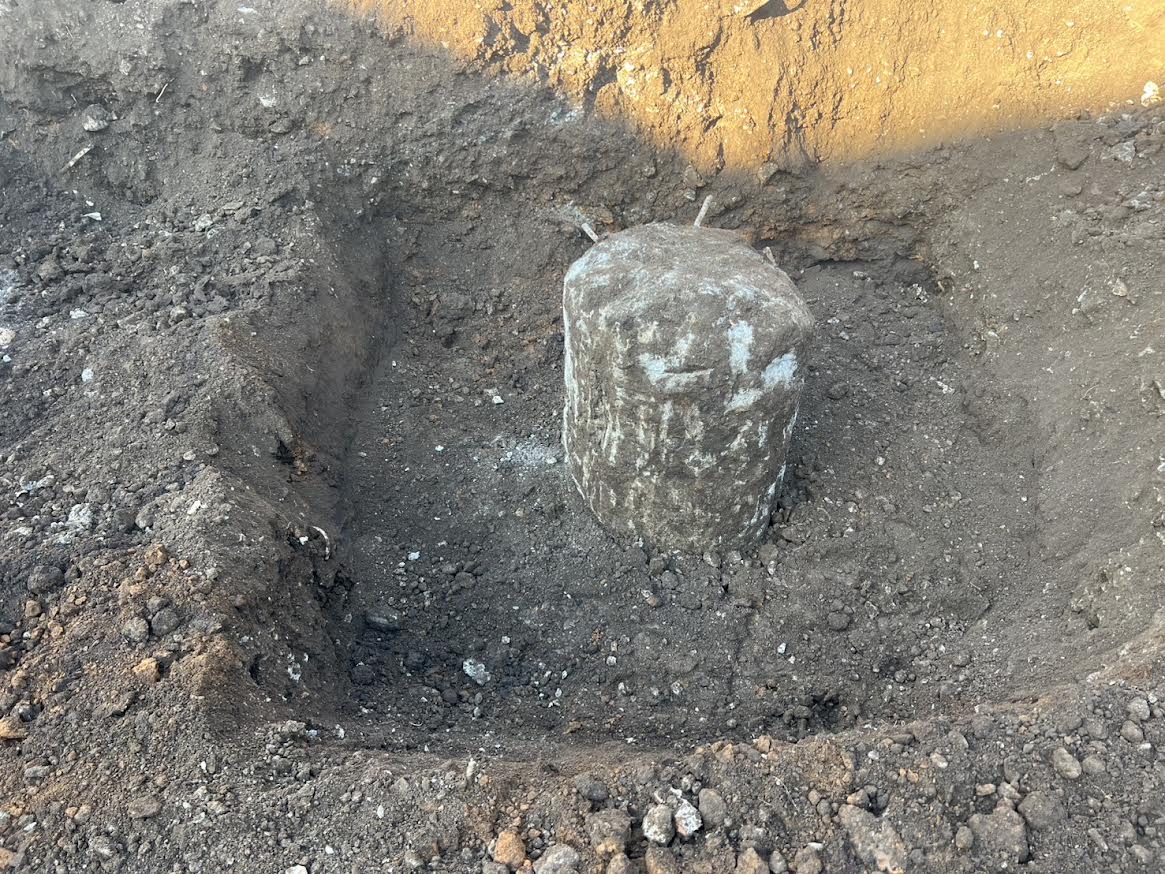

2025/12/22の解体状況:期間:12月1日〜12月6日 作業内容:鉄筋入りセメント系杭解体、搬出

期間:12月1日〜12月6日 作業内容:鉄筋入りセメント系杭解体、搬出

2025/12/22の解体状況:期間:12月1日〜12月6日 作業内容:鉄筋入りセメント系杭解体、搬出

期間:12月1日〜12月6日 作業内容:鉄筋入りセメント系杭解体、搬出

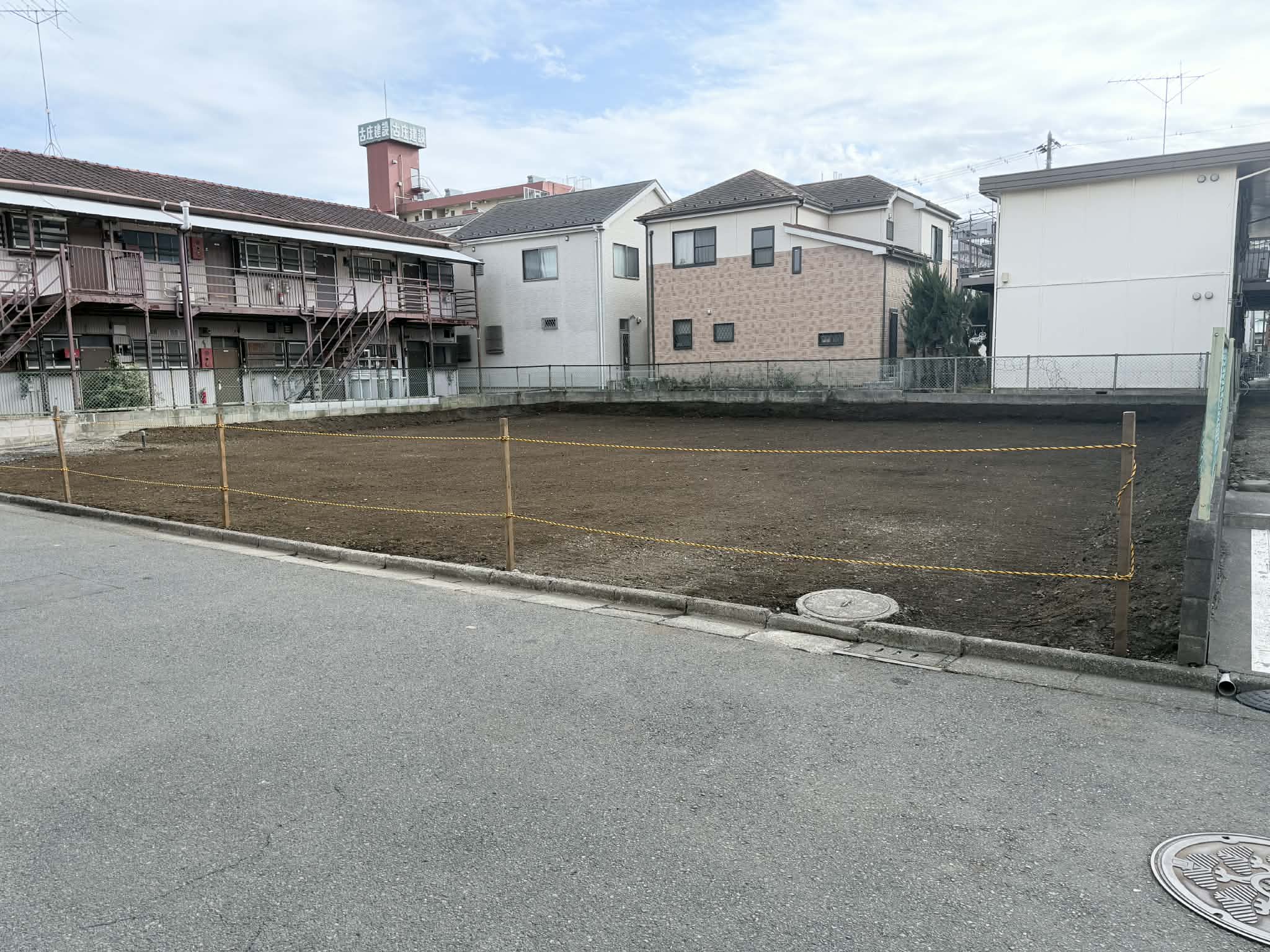

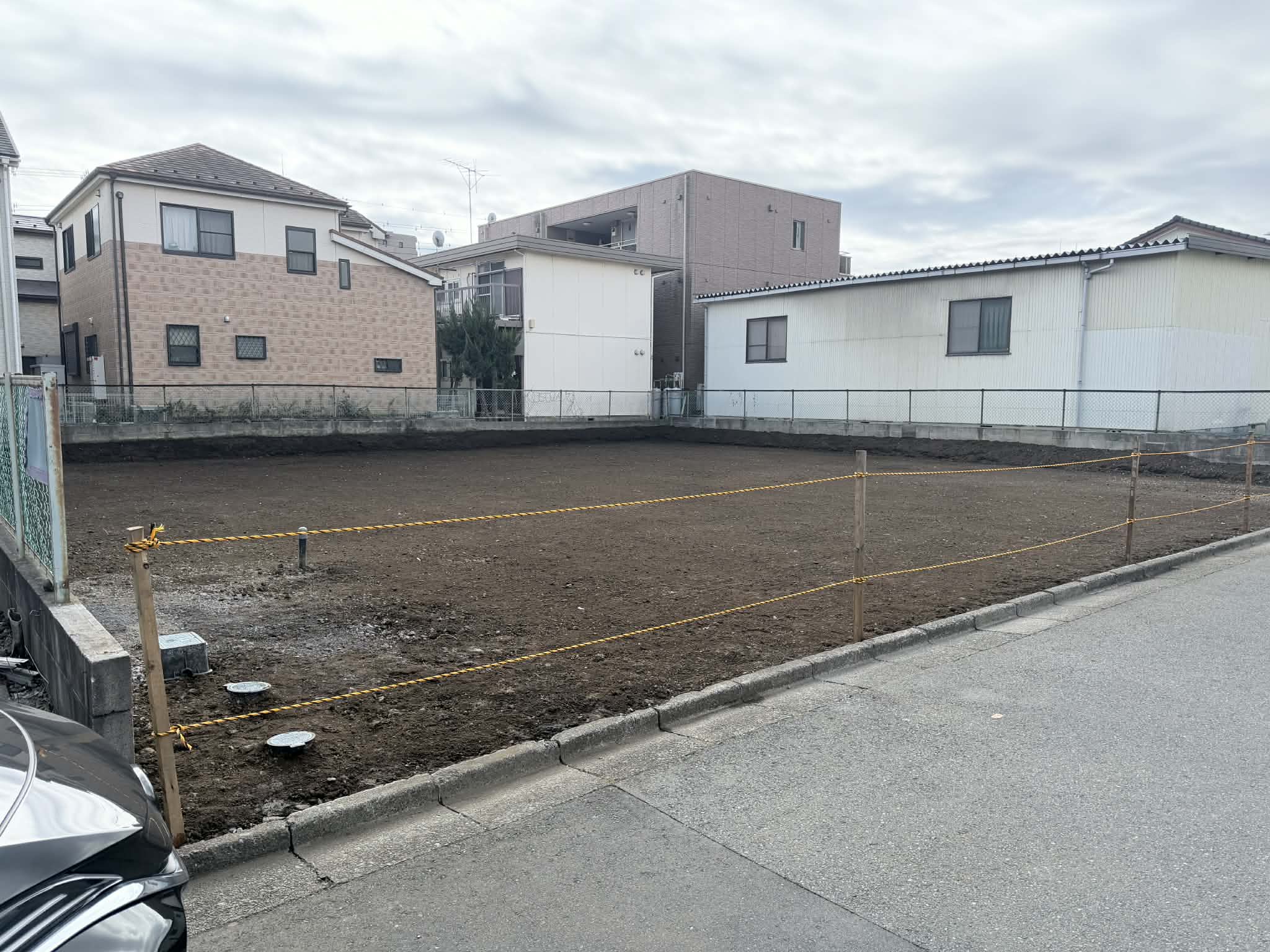

2025/12/22の解体状況:掘削スケルトン→整地完了

掘削スケルトン→整地完了

2025/12/22の解体状況:掘削スケルトン→整地完了

掘削スケルトン→整地完了
